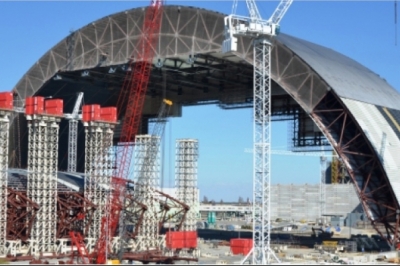

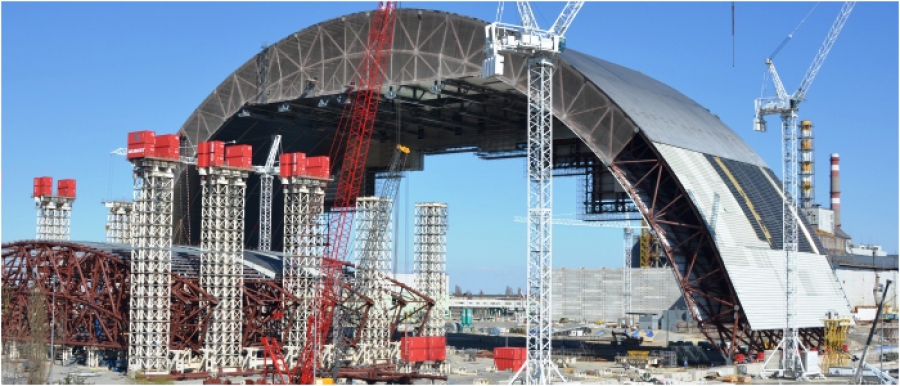

Як сказав головний інженер проекту "План здійснення заходів на об’єкті "Укриття" Володимир Каштанов, на цей час виконано монтаж 12793 тонн металоконструкцій Східної частини Арки і це складає 93% від загальної ваги всієї конструкції. А 3 квітня 2014 року було успішно здійснено операцію з її переміщення до зони очікування.
"Зараз здійснюється монтаж основних металоконструкцій Західної частини Арки. І там змонтовано більше 92% металоконструкцій від проектної ваги. Також тривають роботи з монтажу повітропроводів кільцевого простору Західної частини Арки, а також монтаж зовнішньої та внутрішньої обшивки", - повідомив головний інженер про стан будівництва нового захисту для зруйнованого 4-го блоку ЧАЕС.
